Получить демо-доступ
Получить демо-доступ
Начать бесплатно
Попробовать бесплатно ИНСАЙДЕР
Протестируйте систему мониторинга за 14 дней с поддержкой нашего специалиста и узнайте, чем заняты ваши сотрудники на самом деле.

Рабочая нагрузка персонала: как рассчитать норму загруженности и распределить задачи между сотрудниками

28 окт 2026
Разговор о нормировании часто упирается в вопрос «сколько часов должен работать человек». Простого ответа нет: сорок часов по табелю ещё ничего не говорят о реальной нагрузке. Дальше — как посчитать загруженность, развести формальные часы и фактическую загрузку, увидеть перегруз и простой до того, как они станут текучестью и ошибками, и выровнять работу между сотрудниками и отделами.

Утро понедельника: у одного менеджера двадцать непрочитанных обращений и три просроченных отчёта, у второго — половина дня свободна, но он не может закрыть сделку, потому что ждёт ответа от коллег. Руководитель видит, что «все загружены по-разному», но не может назвать цифру, объяснить, откуда взялось это ощущение, и понять, что менять. Рабочая нагрузка превращается в управленческую проблему именно в этот момент: пока она измеряется на глаз, любое решение о распределении задач — догадка.

Разговор о нормировании часто упирается в вопрос «сколько часов должен работать человек». Простого ответа нет: сорок часов по табелю ещё ничего не говорят о реальной нагрузке. Дальше — как посчитать загруженность, развести формальные часы и фактическую загрузку, увидеть перегруз и простой до того, как они станут текучестью и ошибками, и выровнять работу между сотрудниками и отделами.

Основные понятия и определения

Рабочая нагрузка — объём работы, который сотрудник выполняет за период: задачи, операции, обращения, документы. Измеряется в штуках, часах или условных единицах.

Загруженность персонала — насколько рабочее время фактически заполнено работой. Показывает долю оплаченного времени, занятого задачами, а не его наличие на рабочем месте.

Норма нагрузки — обоснованный объём работы на сотрудника за смену, неделю или месяц, при котором он успевает выполнять задачи качественно и без систематических переработок.

Норматив нагрузки — расчётная величина из отраслевых документов, хронометража или справочников: сколько операций, обращений или документов приходится на единицу времени.

Нормирование труда — процесс установления норм и нормативов: сколько работы за какое время и при каких условиях должен делать сотрудник.

Коэффициент загрузки — отношение фактически затраченного на работу времени к номинальному фонду рабочего времени за период. Основной расчётный показатель загруженности.

Фонд рабочего времени — время, которое сотрудник должен отработать по графику за период. Эффективный фонд — то же время минус отпуска, больничные и прочие плановые отсутствия.

Полезное рабочее время — часть фонда, реально потраченная на рабочие операции. Остальное — простои, ожидания, отвлечения и непроизводительные действия.

Переработки — часы сверх установленной нормы. Разовые переработки — нормальная реакция на пик; постоянные говорят о том, что нагрузка распределена неверно.

Простои — периоды без фиксируемой рабочей активности, причину которых нужно проверить: это может быть и ожидание данных, и совещание, и работа вне компьютера. Отсюда недогрузка — устойчивое состояние с низкой загрузкой.

Хронометраж рабочего времени — замер длительности отдельных операций. Фото рабочего дня — фиксация всего дня по видам деятельности. Самофотография — то же самое, только сотрудник заполняет её сам.

Напряжённость труда — субъективная реакция человека на нагрузку: сколько усилий, концентрации и нервов она требует именно у него.

Суть за минуту

Загруженность считают в двух измерениях: сколько работы выполнено и сколько времени она заняла. Норму нельзя взять из нормы трудового права — она выводится из хронометража и структуры операций. Перегруз и недогрузка стоят одинаково дорого, поэтому нужны обе границы, а не только верхняя. Цифровая активность на компьютере — сигнал для проверки, но не доказательство загрузки или простоя.

Почему перегруженность и недогрузка одинаково дорого стоят бизнесу

Хроническая перегрузка выглядит как героизм, но заканчивается предсказуемо. Человек, который месяцами работает на пределе, начинает ошибаться в мелочах, отвечать клиентам шаблонами, откладывать неприятные задачи. Дальше — усталость, снижение качества, конфликты и увольнение. Замена сотрудника стоит дороже, чем выравнивание нагрузки, но эти расходы обычно не попадают в один отчёт с «экономией на численности».

Недогрузка выглядит менее драматично, но работает так же разрушительно. Сотрудник с двумя задачами в день не чувствует пользы от своей работы, теряет квалификацию и уходит туда, где интереснее. При этом руководитель уверенно считает, что отдел укомплектован, а пропускная способность подразделения именно на этом участке остаётся низкой: заявки стоят в очереди, потому что свободный человек не подключён к процессу.

Перегрузка: падение концентрации, ошибки, выгорание, увольнения

При постоянном превышении допустимой нагрузки организм работает в режиме мобилизации: растёт напряжение, учащается пульс, человек дольше восстанавливается после рабочего дня. Пока ресурс есть, это выглядит как повышенная продуктивность. Когда ресурс истощается, первым падает не скорость, а устойчивость: человек быстрее устаёт, хуже держит концентрацию и медленнее решает срочные задачи — то есть проседает именно там, где перегруз казался оправданным.

Дальше подключаются последствия, которые уже видны руководителю в цифрах: рост ошибок и повторных обращений, затянутые сроки, конфликты в команде, заявления на увольнение. Часть этих потерь не отражается в отчётности по нагрузке и всплывает позже — как расходы на подбор, адаптацию и обучение замены.

Отдельно стоит помнить, что перегруз редко бывает равномерным. Обычно он концентрируется на одном-двух людях, к которым «привыкли»: они быстрее отвечают, лучше знают процесс, их проще попросить. Именно поэтому руководителю важно видеть распределение, а не только средний показатель по отделу.

Недогрузка: простой, потеря темпа и мотивации

Недогрузка выглядит как экономия: сотрудник получает зарплату, а работы на него не тратится. На деле компания платит за неиспользованную пропускную способность отдела. Заявки стоят в очереди, клиенты ждут дольше, а сотрудник с малым объёмом работы теряет темп и квалификацию: навык, который не применяется ежедневно, постепенно слабеет.

Важно не путать недогрузку с простоем в данных. Простой — это отсутствие фиксируемой цифровой активности, а не отсутствие работы: человек в этот момент может быть на совещании, в поездке или разбирать бумаги. Недогрузка же означает, что работы объективно мало, и видно это не по одному дню без активности, а по объёму задач за период.

Второй эффект — мотивационный. Человек, у которого два дела в день, не видит смысла в своей работе и начинает искать место, где будет интереснее. Руководитель при этом уверен, что штат укомплектован, и не понимает, почему при формально полном отделе задачи выполняются медленно.

Как перегруз одного сотрудника искажает нагрузку остальных

Нагрузка в отделе связана: если часть операций закреплена за одним человеком, остальные выстраиваются в очередь к нему. Формально у них загрузка ниже нормы, фактически они ждут. Средний коэффициент по отделу в такой ситуации выглядит нормально и скрывает проблему.

Есть и обратный эффект — привычка. Когда руководитель знает, что самый надёжный сотрудник «всё сделает быстро», новые задачи уходят к нему, а не распределяются. Так перегруз закрепляется, а остальные остаются недогруженными. Нагрузка перестаёт отражать потребности процесса и начинает отражать привычки распределения.

Обратная ситуация — распределённая команда. Человек на удалёнке с формально полным табелем может неделю ждать решения из головного офиса: задачи у него есть, но он вынужден простаивать. Для руководителя это сигнал, что нагрузка падает не из-за людей, а из-за перекошенной логики согласований, и выравнивать нужно распределение задач, а не дисциплину сотрудника.

Как рассчитать нагрузку на сотрудника: формулы и нормативы

Расчёт загруженности не требует сложной математики, но требует исходных данных. Их всего три: фонд рабочего времени за период, фактически затраченное время и объём выполненной работы. Дальше значения подставляются в несколько формул, каждая из которых отвечает на свой вопрос.

Главное правило: считать нужно за период не короче недели. Один день не показателен — в нём могут быть совещания, аврал или технический сбой. Устойчивая картина появляется, когда сопоставлены данные хотя бы за две недели или месяц.

Коэффициент загрузки сотрудника

Коэффициент загрузки = фактически затраченное на работу время ÷ номинальный фонд рабочего времени за тот же период. Если сотрудник за месяц с фондом 168 часов потратил на рабочие операции 142 часа, коэффициент составит 0,85. Это значит, что 15% оплаченного времени ушло на что-то другое — ожидание, отвлечения, повторные действия или просто не было работы.

Формула проста, но упирается в качество исходных данных. Взять её из табеля нельзя: табель фиксирует присутствие, а не занятость. Если в компании нет объективных данных о том, на что уходит время, коэффициент посчитают по ощущениям, а такой расчёт не годится для управленческих решений. Именно здесь полезны системы учёта рабочего времени: они дают фактическую картину дня, а не отметку о приходе.

Обратный показатель — коэффициент простоя: доля времени без полезной работы. Отдельно считают коэффициент переработок как отношение сверхурочных часов к фонду. Все три величины считаются по одним исходным данным, поэтому удобнее смотреть их вместе, а не по отдельности.

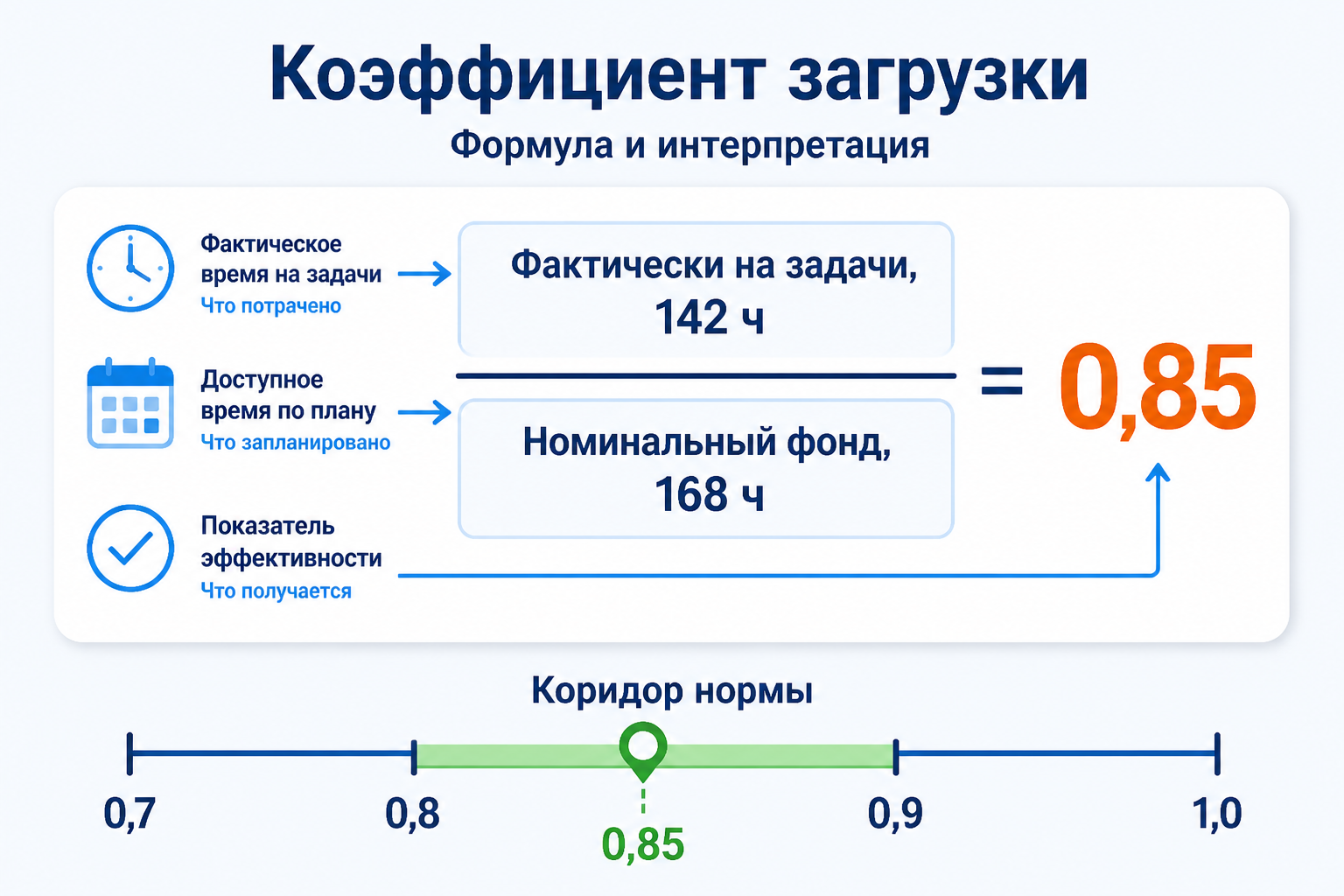

Схема расчёта коэффициента загрузки: 142 часа на задачи делить на фонд 168 часов равно 0,85

Процент занятости и норма загруженности

Термины различаются по смыслу: процент занятости отвечает на вопрос «какую долю времени человек числится занятым», а норма загруженности — «сколько работы он должен выполнить за смену при нормальной интенсивности». Норма загруженности всегда переводится в единицы конкретной роли, иначе ей нельзя пользоваться.

Процент занятости считается иначе: это доля календарного или планового времени, в которое сотрудник занят работой с учётом не только рабочих часов. Показатель удобен для ролей с гибким графиком, посменной работой и частичной занятостью. Например, специалист на 0,5 ставки с полной загрузкой в свои часы покажет занятость 50%, а коэффициент загрузки у него будет высоким.

Оптимальная нагрузка — не 100%. Всегда нужен резерв на непредвиденные задачи, обучение и восстановление: считается, что целевой коридор находится в районе 80–90%. Ниже 70% обычно говорит о недогрузке или об ошибке в учёте, выше 100% — о переработках, которые придётся компенсировать. Точные границы зависят от роли: у диспетчера аварийной службы они одни, у аналитика — другие.

Норму загруженности удобно выражать и в единицах работы. Если хронометраж показал, что оператор тратит в среднем 12 минут на обращение, то за смену с эффективным фондом 450 минут он успевает закрыть около 37 обращений при полной занятости. Это и есть норматив нагрузки, от которого можно планировать численность и очередь.

Как посчитать среднюю нагрузку на сотрудника и на отдел

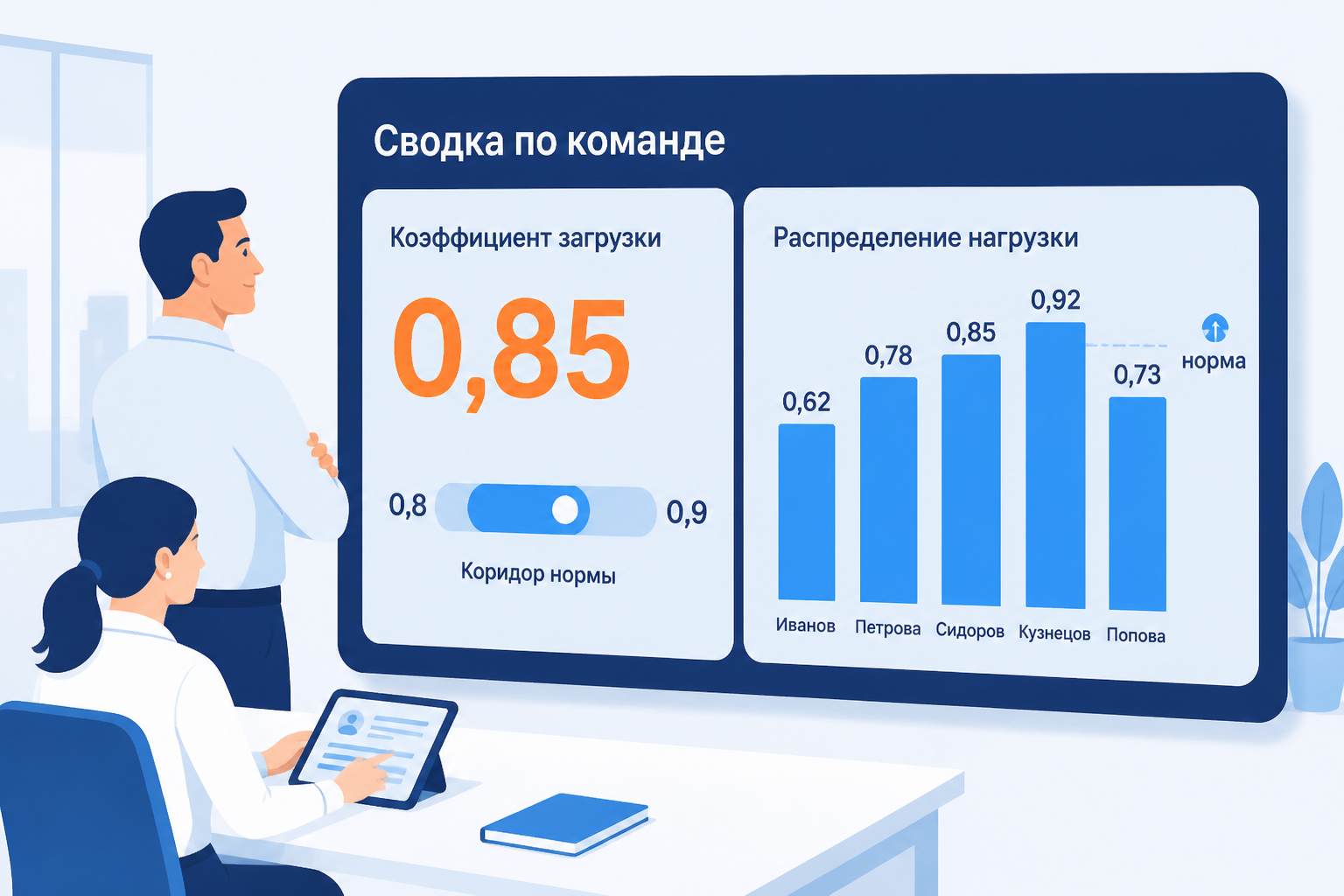

На уровне команды коэффициент загрузки считается не одним числом, а распределением. Сумма фактически затраченного времени на задачи делится на сумму номинальных фондов всех сотрудников — так получают среднюю нагрузку на сотрудника по отделу. Дальше от результата откладывают распределение по людям и отмечают, кто оказался вне коридора.

Средняя величина по отделу может выглядеть нормально и при этом скрывать, что половина людей перегружена, а половина недогружена: среднее арифметическое сглаживает именно то, что руководителю нужно увидеть. Поэтому одновременно считают три вещи: среднее значение, разброс между сотрудниками и долю людей, выходящих за границы нормы.

Отдельно фиксируют переработки — они показывают, кому нагрузку добавляли чаще других. И смотрят динамику: если за месяц коэффициент вырос на десять пунктов у трёх человек и упал у остальных, дело не в общей нагрузке отдела, а в распределении задач.

Пример расчёта для команды из пяти человек

Пять сотрудников отдела отработали месяц с номинальным фондом 168 часов каждый — общий фонд отдела — 840 часов. Фактически на рабочие операции ушло 160, 148, 128, 86 и 101 час: сумма 623 часа. Средний коэффициент по отделу — 623 ÷ 840 = 0,74. Это ниже комфортного коридора, но само по себе ещё не диагноз.

Распределение показывает другую картину. У двоих коэффициент 0,95 и 0,88: они в норме и на верхней границе. Третий с 0,76 немного ниже коридора, четвёртый с 0,51 — заметная недогрузка, пятый с 0,60 тоже ниже нормы. Отдел в среднем выглядит почти нормально, а фактически два человека держат нагрузку остальных.

Что делать с таким результатом: сначала проверить, не объясняется ли низкий коэффициент у двух сотрудников работой, которая не фиксируется в системе, — совещаниями, выездами, звонками. Если объяснений нет, часть операций перераспределяют от перегруженных к недогруженным и смотрят на динамику следующие две недели. Новых людей в такой ситуации нанимать рано: сначала выравнивание.

Нагрузка пяти сотрудников отдела за месяц

СотрудникНоминальный фонд, чФактически на задачи, чКоэффициент загрузкиЗона
Сотрудник 11681600,95Норма, верхняя граница
Сотрудник 21681480,88Норма
Сотрудник 31681280,76Ниже коридора
Сотрудник 4168860,51Недогрузка
Сотрудник 51681010,60Недогрузка

Цифры в примере условные: они показывают логику расчёта, а не отраслевой норматив. Подставлять нужно свои данные за период и свои единицы работы по каждой роли, иначе сравнение сотрудников между собой будет некорректным.

Методы оценки загруженности: от хронометража до данных систем контроля

Метод выбирают по задаче. Для расчёта норматива нужны точные замеры по операциям, для быстрой диагностики хватает опроса, для постоянного наблюдения — данных систем учёта. Работает обычно комбинация: замеры дают цифру, включённое наблюдение объясняет, откуда она взялась.

У каждого метода есть цена и ограничения. Это стоит учитывать заранее, чтобы не строить управленческие выводы на данных, которые их не выдерживают. Сравнить подходы удобнее в одной таблице.

Хронометраж и фото рабочего дня

Хронометраж замеряет длительность отдельных операций: сколько занимает обработка обращения, подготовка документа, сверка данных. Метод даёт самую точную цифру на единицу работы и на ней строится норматив. Но он трудоёмкий: нужен наблюдатель, повторные замеры в обычные, а не авральные дни, и сотни наблюдений, чтобы результат не зависел от случайности.

Фото рабочего дня фиксирует структуру всего дня: сколько времени ушло на основные операции, совещания, ожидание, перерывы, посторонние действия. Отличается от хронометража предметом — там измеряют отдельную операцию, здесь весь день целиком. Фото рабочего дня хорошо показывает, где теряется время, но при сплошном наблюдении сильно нагружает и наблюдателя, и сотрудника, поэтому его чаще делают выборочно.

Опросы и самооценка сотрудников

Самофотография и опрос дают данные от самого сотрудника: чем он занимался и сколько времени на это ушло. Метод дешёвый, охватывает сразу весь отдел и показывает узкие места, о которых руководитель не знает. Точность средняя: человек заполняет отчёт по памяти и с оглядкой на то, как его оценят, поэтому часть времени теряется, а часть приукрашивается.

Опрос как инструмент диагностики полезнее, чем как инструмент нормирования. Он показывает ощущение перегруза и помогает найти причины, но не отвечает на вопрос «сколько минут занимает операция». Практический приём — сравнить самооценку с объективными данными по тем же дням: расхождение само по себе информативно и часто указывает на неочевидную нагрузку вроде ручных переключений между системами.

Анализ задач в таск-трекере и заявок в CRM

Таск-трекер и CRM показывают объём работы в единицах процесса: сколько задач в работе, сколько заявок закрыто, сколько времени задача провела в каждом статусе. Это хорошая база для расчёта нагрузки по ролям, где работа формализована и каждая операция заводится в систему. Метод не требует наблюдателя и работает на постоянной основе.

Ограничение — охват. В трекер попадает не вся работа: консультации, обучение, разбор спорных случаев, коммуникация с коллегами остаются за его пределами. Отчёт покажет нагрузку по задачам, но не покажет, чем ещё был занят день. Поэтому данные трекера и CRM полезно сопоставлять с картиной рабочего времени, а не читать отдельно.

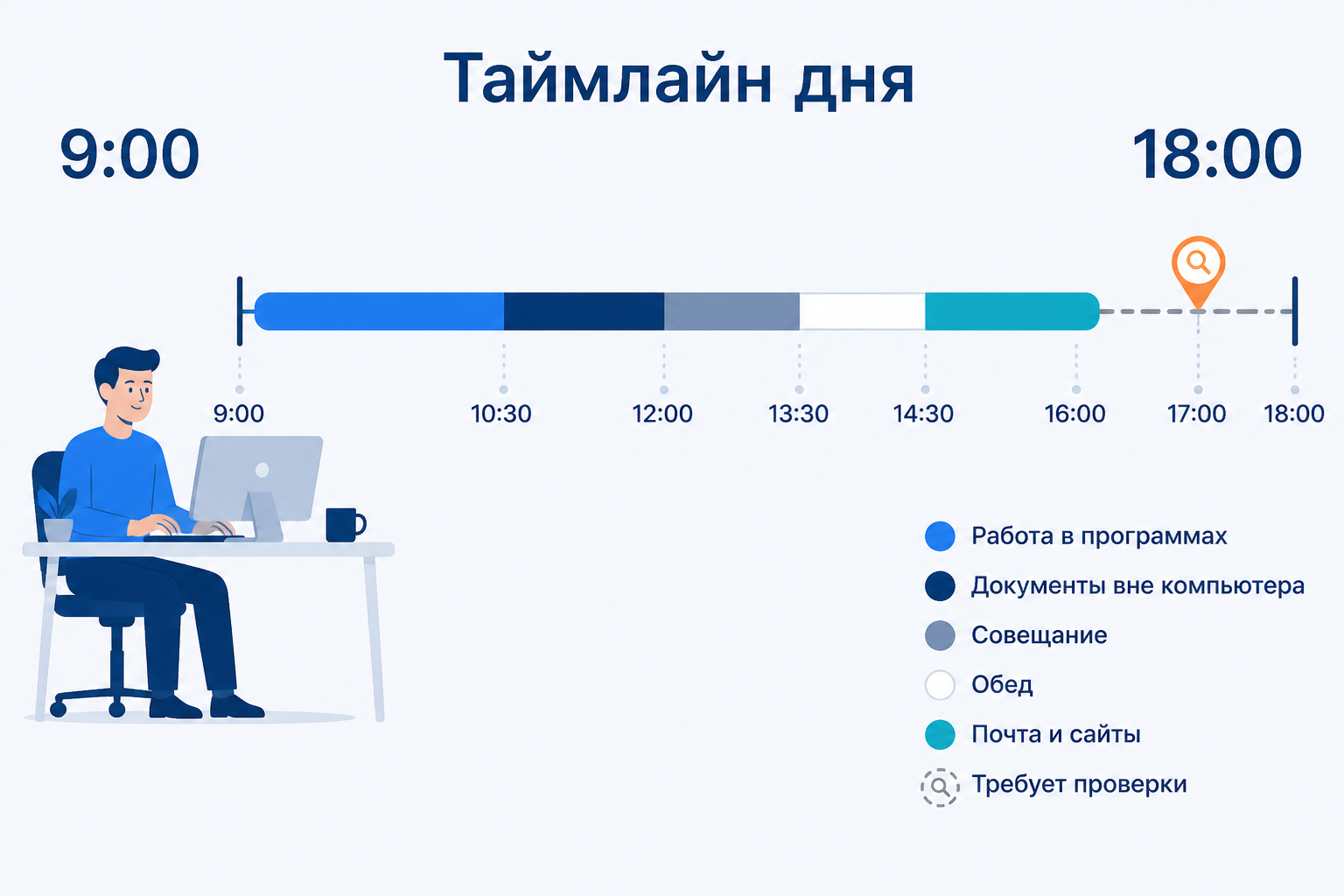

Таймлайн рабочего дня: работа в программах, совещание, обед и участок без активности

Данные систем учёта рабочего времени и цифровой активности

Системы учёта рабочего времени дают то, чего не дают другие методы: непрерывную картину без наблюдателя и ежедневных напоминаний. Руководитель видит, какие программы и сайты занимали время, где были интервалы без активности, как загруженность сотрудника меняется по дням недели. Настроенная один раз система собирает данные сама, а руководитель получает сводку, а не гору выгрузок.

Здесь важнее всего не перепутать измерение с оценкой. Если система показывает отсутствие цифровой активности, это не значит, что человек ничего не делал: он мог быть на совещании, говорить по телефону в офисе, работать с бумагами, ехать к клиенту. Правильная последовательность чтения такого отчёта — заметить отклонение, проверить день в деталях, сопоставить с задачами и календарём, и только потом делать управленческий вывод.

Сравнение методов: точность, трудозатраты, ограничения

Выбор метода зависит от того, что нужно получить: норматив на операцию, структуру потерь времени или постоянный монитор динамики. Ниже — сравнение по основным критериям, которое помогает не тратить ресурсы на избыточную точность и не строить выводы на слишком грубых данных.

Сравнение методов оценки загруженности

МетодЧто даётТочностьТрудозатратыКогда применять
ХронометражДлительность отдельных операций, норматив на единицу работыВысокая по операциямВысокие: нужен наблюдательРасчёт норм, изменение технологии
Фото рабочего дняСтруктура всего дня по видам деятельностиВысокая при сплошном наблюденииВысокиеДиагностика потерь времени
Самофотография и опросДанные сотрудника о затратах времени и ощущении перегрузаСредняя и низкая: зависит от честности и памятиНизкиеСтарт диагностики, пилот, массовый охват
Таск-трекер и CRMОбъём работы в единицах процесса и время в статусахВысокая по заведённым операциямНизкие, если процесс уже в системеРоли с формализованным потоком задач
Системы учёта рабочего времениФактическая картина дня: программы, сайты, активность, таймлайнВысокая по факту активности, не по содержаниюНизкие после настройкиПостоянный мониторинг и динамика

Устный опрос — самый быстрый способ понять, что происходит, но для выводов он рискованный. Люди по-разному оценивают свою загруженность, а жалобы на нехватку времени не равны фактическому перегрузу. Поэтому опрос всегда проверяют данными, а данные — разговором. То же касается самофотографии: она удобна для охвата, но сотрудник заполняет её по памяти.

На практике методы почти всегда комбинируют. Замеры по операциям дают норму, данные систем показывают, как норма выглядит в реальной работе, а обсуждение с командой объясняет причины отклонений. Такая связка стоит дешевле, чем по отдельности искать идеально точный метод.

Система учёта рабочего времени не заменяет замеры и разговоры, но снимает самую рутинную часть работы: сбор данных. Отчёт по программам и сайтам показывает, на что уходило время, интервалы без фиксируемой активности отмечают паузы, которые нужно проверить, а таймлайн дня восстанавливает последовательность событий по часам. Руководителю не приходится каждый месяц сводить несколько выгрузок вручную.

Средняя нагрузка на сотрудника в такой картине видна сразу по отделу и по каждому человеку, а разброс значений показывает, где нагрузка распределена ровно, а где держится на одном человеке.

Нормирование и баланс нагрузки между сотрудниками и отделами

Нормирование труда в небольшой компании редко идёт по отраслевым справочникам: их просто нет под конкретный процесс. Норму выводят из наблюдений и проверяют на практике. Порядок такой: описать операции, замерить типичное время на каждую, добавить подготовительно-заключительное время и перерывы, получить норматив. Затем норматив проверяют: если половина сотрудников в него не укладывается, проблема не обязательно в людях — возможно, в самой норме.

Баланс нагрузки — задача с двумя границами. Нижняя: сотрудник загружен достаточно, чтобы работать в полную силу и не терять квалификацию. Верхняя: он не выходит за границу длительной работоспособности, которая позволяет восстанавливаться между сменами. Перераспределение нужно там, где обе границы нарушены одновременно: одни загружены сверх меры, другие простаивают при общем дефиците ресурсов.

Как вывести норму для своей компании

Норма выводится из данных, а не из должностной инструкции. Сначала операции описывают: что именно делает сотрудник и в каких единицах это можно посчитать. Потом замеряют типичное время — по хронометражу, данным систем или наблюдаемому потоку заявок. Затем к норме добавляют неизбежные потери: подготовку рабочего места, переключения, короткие перерывы, потому что рабочий день никогда не состоит только из операций.

Полученный норматив нагрузки проверяют на выборке. Если у 80–90% сотрудников коэффициент загрузки попадает в целевой коридор 0,8–0,9, норма реалистична. Если почти никто в коридор не попадает, норма завышена или в процессе есть участок, который съедает время у всех одинаково. Если в коридоре оказываются все и с большим запасом, норма занижена и не отражает реальный объём.

Пересматривать норму стоит при изменении процесса: новая система, новый шаблон, сокращение согласований меняют трудоёмкость операции. Норма, выведенная год назад, к текущему потоку может не иметь отношения.

Распределение задач и ролей по компетенциям

Распределение задач решает не вопрос справедливости, а вопрос пропускной способности: одинаковый объём работы должен проходить через отдел без застрявших операций. Поэтому распределяют не «по головам», а по типу работы и компетенции исполнителя.

На практике это означает отказ от принципа «у кого свободно время, тот и берёт». Типичный сценарий: в отделе три специалиста и один общий поток заявок. Один берёт сложные обращения и задерживается, двое закрывают простые и быстро освобождаются. Чтобы выровнять нагрузку, делегируют не заявки, а типовые операции: подготовку документов, ответы на повторяющиеся вопросы, сверку данных.

Второй вариант — перераспределить роли: разделить специалистов на тех, кто ведёт первичную обработку, и тех, кто занимается сложными случаями. В обоих случаях сначала измеряют, сколько времени уходит на каждый тип работы. Без замера перераспределение просто переносит перегруз с одного человека на другого.

Между отделами логика та же, но добавляется вопрос пропускной способности. Если один отдел перегружен, а другой простаивает, помочь можно не перекидыванием людей, а передачей части операций, у которых нет жёсткой привязки к подразделению. Такую границу стоит описать заранее: список операций, которые можно передать, экономит дни согласований в момент пика.

Что делать, когда нагрузка не помещается в штат

Иногда данные показывают, что суммарный объём работы объективно больше, чем может выдержать текущий штат при нормальной загрузке. Это не ошибка расчёта, а факт, с которым нужно что-то делать. Первый шаг — убедиться, что часы не съедают потери процесса: повторный ввод данных, ручные сверки, ожидание согласований, устаревшие инструменты.

Второй шаг — посмотреть на приоритеты. Часть работы может быть необязательной или выполняться в меньшем объёме без потери результата. Третий шаг — делегирование: передать соседним ролям и подразделениям операции, которые не требуют узкой компетенции, и снять перегруз с узкого места. И только если после этих шагов дефицит остаётся, речь идёт о численности: расширении штата, временных исполнителях или передаче отдельных операций на сторону.

Обратная ошибка — закрывать дефицит переработками. На коротком отрезке это работает, на длинном приводит к ошибкам, выгоранию и уходу людей, а замену приходится искать в режиме пожара. Решение о найме, принятое после расчёта, дешевле, чем решение, принятое после двух увольнений.

Граница длительной работоспособности — полезное понятие из физиологии труда. Это уровень нагрузки, при котором сохраняется равновесие между усталостью и восстановлением: человек может работать так каждый день длительное время без вреда для здоровья. Задача организации труда — не выходить за эту границу, а если обстоятельства требуют — ограничивать длительность повышенных нагрузок и компенсировать их отдыхом.

Как держать коэффициент загрузки в норме: практические шаги руководителя

Когда данные собраны и формулы посчитаны, начинается собственно управленческая работа. Коэффициент загрузки сам по себе ничего не меняет: он лишь показывает, где отдел стоит на границе перегруза или простоя. Дальше нужны решения, и их удобно делать последовательно, чтобы не смешивать диагностику, перераспределение и кадровые выводы.

Практика показывает: большинство компаний пытаются решить всё сразу — заказать систему, ввести нормы, поменять приоритеты и провести беседу в одну неделю. Такой заход обычно заканчивается сопротивлением и ощущением, что «всё это не работает». Работает обратный порядок — сначала базовая точка, потом разбор завалов, потом делегирование и разговор с людьми.

Шаг 1: зафиксировать базовый уровень

Первый шаг — получить точку отсчёта за период не короче двух-трёх недель. Нужны три величины по каждому сотруднику: фонд рабочего времени, фактические затраты на работу и объём выполненной работы в единицах роли. Без точки отсчёта любое улучшение проверить нельзя: сравнивать будет не с чем.

На этом шаге важно не делать выводов. Базовый уровень фиксируют, чтобы понимать исходное состояние, а не чтобы кого-то оценить. Если по ходу расчёта обнаружились переработки, их лучше сразу записать отдельно: они показывают, кому нагрузку добавляли чаще других.

Шаг 2: убрать «пожары» и разобрать очередь приоритетов

Второй шаг — отделить плановую работу от срочной. Срочные задачи всегда выглядят важнее, потому что у них есть deadline и видимый заказчик, но именно они съедают резерв и вытесняют задачи, которые никто не поставит срочно. В управленческом смысле задача — понять, какая доля времени уходит на срочное, а какая на запланированное.

Разбор приоритизации начинается с простого вопроса к каждой повторяющейся срочной задаче: что случится, если её не сделать сегодня. Часть таких задач окажется следствием неотлаженного процесса — согласование, которое можно сократить, отчёт, который никто не читает, ручная сверка, которую делает система. Часть — действительно аварийной работой, которая заслуживает отдельного резерва времени.

Хороший результат этого шага — резерв в графике. Если 100% времени сотрудника расписано под задачи, любой сбой превращается в срочность и переработку. Небольшой запас времени делает перегруз управляемым.

Шаг 3: делегировать и оптимизировать рутину

Третий шаг — делегирование и чистка повторяющихся операций. Нагрузку чаще всего перегружают мелкие действия, которые никто не считает работой: подтверждение заявок, ввод данных в две системы, копирование из одной таблицы в другую. По отдельности они занимают минуты, в сумме за месяц дают часы, которые нигде не видны.

Здесь помогают три приёма. Первый — убрать двойной ввод: если данные уже есть в системе, они не должны вводиться второй раз руками. Второй — выдать шаблоны и регламенты на типовые ответы и документы, чтобы похожие запросы не решались с нуля. Третий — передать операции, которые не требуют узкой квалификации, соседним ролям или младшим специалистам.

Заметить такую рутину помогает хронометраж рабочего времени или выгрузка по программам и сайтам за неделю. Иногда достаточно посмотреть, сколько раз в день открывалась одна и та же таблица, чтобы найти операцию, которую можно автоматизировать.

Шаг 4: разговор с сотрудником на языке фактов, а не ощущений

Практический ориентир

Финальный шаг — обсуждение. Разговор о нагрузке без данных превращается в спор о том, кто больше устал, и заканчивается либо недовольством, либо необоснованными обещаниями. С данными разговор идёт о фактах: в какие дни времени на задачи было больше, где появились интервалы без активности, какие операции занимали больше времени, чем ожидалось.

Разговор лучше начинать не с вывода, а с вопроса. Отчёт показывает время, но не объясняет, чем был занят человек: он мог разбирать сложный случай по телефону, работать с бумагами или ждать данные от другого отдела. Задача руководителя на этом шаге — восстановить контекст, а не вынести оценку. Так же относятся и к автоматическим сигналам об отклонениях: это повод для проверки, а не доказательство.

Результат шага — договорённость о конкретных изменениях: что убирается, что передаётся, какой период используется для проверки и по какому показателю будет виден эффект. Разговор без такой договорённости через месяц придётся повторять с начала.

Метрики: как отслеживать динамику загруженности и не путать её с эффективностью

Для постоянного наблюдения достаточно нескольких показателей. Их немного, потому что обилие метрик приводит к тому же результату, что и их отсутствие: руководитель перестаёт смотреть на цифры и возвращается к интуиции. Набор метрик должен быть таким, чтобы его можно было просмотреть за десять минут и сразу увидеть, где нужен разбор.

Метрики загруженности — инструмент планирования, а не аттестации. Такая рамка важна не из вежливости: если показатель влияет на премию, данные начинают отражать желание сотрудника выглядеть загруженным, а не реальную работу. Ниже — набор показателей, периодичность их просмотра и ограничения, без которых данные читаются неверно.

Какие показатели собирать регулярно

Базовый набор — шесть значений. Они считаются по одним исходным данным и вместе дают полную картину: сколько времени занято работой, где перегрузки, где провалы и насколько ровно распределена нагрузка внутри отдела.

Шесть показателей загруженности и как их читать

МетрикаЧто показываетКак читать
Коэффициент загрузкиДолю рабочего времени, занятого задачамиОриентир 0,8–0,9; ниже — недогрузка или ошибка учёта, выше — переработки
Доля переработокОтношение сверхурочных часов к фонду рабочего времениРазовые пики нормальны; устойчивый рост — повод пересмотреть нормы
Доля простоевВремя без фиксируемой рабочей активностиТребует проверки причины, а не автоматической оценки
Разброс по командеНасколько отличается загрузка между сотрудникамиБольшой разброс — проблема распределения, а не объёма
Динамика по неделямУстойчивость нагрузки во времениСкачки без сезонной причины — перекос процесса
Объём выполненной работыРезультат в единицах ролиРост часов без роста объёма — вопрос к процессу

Загруженность сотрудника и средняя нагрузка на сотрудника считаются по одной базе, поэтому их удобно свести в общую сводку и держать в одном формате, иначе каждый месяц будет уходить на сведение таблиц из разных источников. Если в компании уже есть система учёта рабочего времени, отчёт по загруженности строится в ней; если нет — придётся собирать данные вручную, и тогда набор метрик лучше сократить до трёх, но вести их регулярно.

Отдельно фиксируют объём выполненной работы. Без него метрики загруженности повисают в воздухе: коэффициент показывает, сколько времени занято, но не отвечает, дало ли это результат.

Периодичность обзора и пороги реакции

Частота обзора зависит от того, насколько быстро меняется нагрузка. Для подразделений с потоком заявок и сезонностью практична недельная сводка: она показывает отклонение, пока его ещё можно исправить перераспределением задач, а не наймом. Месячный разбор нужен для переработок и динамики, квартальный — для пересмотра норм.

Пороги реакции задают заранее, до того как данные появились. Удобная логика — три уровня. Небольшое отклонение в пределах коридора реакции не требует. Устойчивое отклонение две-три недели подряд означает разбор с сотрудником и проверку процесса. Систематическое отклонение месяц и дольше — повод менять норму, распределение или численность.

Порог полезно привязать к роли: у диспетчера и у аналитика нормальная загрузка выглядит по-разному, и общий коридор на всех только создаёт ложные сигналы. Поэтому границы задают по группам с похожим типом работы.

Отдельно оговаривают, что делать с единичным эпизодом. Один день с низкой активностью ничего не значит: это может быть совещание, командировка или технический сбой. Управленческое решение принимается по повторяемости, а не по одному замеру.

Семь ограничений интерпретации данных о нагрузке

Данные о загруженности легко прочитать неправильно, и ошибка чтения дороже самой неточности замера. Ниже — ограничения, которые нужно держать в голове каждый раз, когда руководитель открывает отчёт.

  • Цифровая активность не равна результату. Высокая загрузка показывает, что время заполнено работой, а не что работа выполнена хорошо. Качество и результат оценивают по задачам, срокам и данным профильных систем.
  • Отсутствие активности не равно безделью. Совещание, звонок по телефону, работа с бумагами, поездка к клиенту — легитимные причины, по которым система не фиксирует цифровой активности.
  • Фоновая программа не равна работе в ней. Открытое приложение может просто оставаться на экране, а время в нём не отражает ни действия, ни усилия.
  • Один замер не показателен. Аврал, тихий день, технический сбой искажают картину. Выводы делаются по периоду не короче недели, лучше — по месяцу.
  • Норма зависит от роли. Одинаковый коэффициент у сотрудников с разным типом работы означает разное. Сравнивать корректно только похожие роли и процессы.
  • Среднее скрывает перекос. Средний коэффициент по отделу может быть в норме при том, что половина людей перегружена, а половина простаивает. Смотреть нужно вместе с разбросом по сотрудникам.
  • Показатель под давлением искажается. Если загруженность влияет на премию или оценку, сотрудники подстраивают поведение под метрику, и данные теряют смысл.

Порядок чтения отчёта такой: сначала смотрят агрегат и динамику, затем ищут устойчивое отклонение, проверяют корректность расписания и профиля рабочего дня, детализируют конкретный день, учитывают календарные события и работу вне компьютера, сопоставляют с задачами и KPI, и только после этого принимают управленческое решение.

Соблюдение этой последовательности важно и с точки зрения отношений в команде. Люди должны понимать, для чего собираются данные и как их используют. Без этого любой отчёт по загруженности воспринимается как недоверие и вызывает сопротивление, даже если собран корректно и по закону.

Что делать при перегрузе и недогрузке: практические шаги руководителя

Что важно учесть

Когда данные собраны, возникает главный вопрос: что с ними делать. Перегруженному и недогруженному сотруднику нужны разные меры, и смешивать их нельзя — попытка подтянуть всех к одному показателю обычно ухудшает ситуацию на обоих концах.

Решение удобно принимать по зонам, а сроки реакции на отклонение разобраны выше. Таблица ниже сводит четыре состояния и типовые действия по каждому.

Четыре зоны нагрузки: что делать и чего избегать

ЗонаЧто показывает коэффициентЧто делатьЧего не делать
НедогрузкаУстойчиво ниже 0,7 при корректном учётеПроверить очередь заявок, передать часть операций от перегруженных, уточнить рольОставлять формально полный штат при застоявшемся потоке
НормаОриентир 0,8–0,9 с резервом на непредвиденные задачиДержать регулярную сводку и не вмешиваться без отклоненийПоднимать планку до 100%, чтобы «выбрать всё»
Повышенная нагрузкаВыше коридора, но без систематических переработокПроверить сезонность, разобрать приоритеты, снять рутинуСразу принимать кадровое решение
ПерегрузВыше 1,0 и устойчивые переработки месяц и дольшеРазделить задачи, убрать потери процесса, пересмотреть нормы или численностьЗакрывать дефицит переработками «до лучших времён»

Если обнаружен перегруз. Сначала проверьте, не техническая ли это проблема: устаревшее оборудование, медленная система, лишние согласования съедают время так же, как дополнительные задачи. Затем отделите задачи, которые можно отложить или передать. И только после этого решайте вопрос численности — новые люди не помогут, если половина времени уходит на повторный ввод данных.

Если обнаружена недогрузка. Разберитесь в причинах. Ожидание данных от другого отдела, отсутствие заявок, узкое место выше по процессу — это разные диагнозы с разными решениями. Иногда недогрузка означает, что человек может взять часть работы перегруженного коллеги. Иногда — что поток заявок упал и нагрузку нужно пересматривать на уровне планирования.

В обоих случаях. Обсудите результат с сотрудником до того, как делать выводы. Отчёт показывает время, но не объясняет, чем был занят человек. Разговор за пять минут часто объясняет то, что в данных выглядит подозрительно. Это же касается любых автоматических сигналов об отклонениях: они обозначают место для проверки, а не готовый вывод о нарушении.

Для регулярной работы. Заведите процедуру: раз в неделю смотреть сводку по загруженности, раз в месяц — по динамике и переработкам, раз в квартал — пересматривать нормы, если менялась технология или объём потока. Нормы устаревают: то, что в прошлом году занимало двадцать минут, сегодня может занимать десять.

Получите
демодоступ
Заполните форму и оцените
возможности ИНСАЙДЕР

Чек-лист: как наладить расчёт рабочей нагрузки

Этот список помогает проверить, готова ли компания считать загруженность так, чтобы данные годились для управленческих решений. Пункты идут в том порядке, в котором их удобно проходить: от подготовки данных к расчёту и дальше к регулярной работе.

Если какой-то пункт не закрыт, расчёт всё равно можно начать: не хватает фонда рабочего времени — считайте по плановому графику, нет замеров — начните с данных систем учёта. Важно не делать вид, что цифра точная, когда исходные данные приблизительные.

  • Определены единицы работы по ролям. Для каждой должности понятно, что считается единицей нагрузки: обращение, документ, закрытый этап, собранный комплект.
  • Собран фонд рабочего времени. По графику за период, с учётом отпусков и плановых отсутствий — иначе знаменатель в формуле будет неверным.
  • Замерено типичное время на операции. Хронометраж или наблюдение, а не оценка на глаз; выбираются обычные, а не авральные дни.
  • Посчитан коэффициент загрузки за две недели и больше. По сотрудникам и по команде, с распределением, а не только средним значением.
  • Распределение задач выстроено по типам работы. Для каждой роли понятно, какие операции ей передаются, а какие остаются узкой компетенцией другого специалиста.
  • Проверены формальные часы против фактических. Отметка в табеле не равна полноценно отработанному времени, а часть работы идёт вне компьютера.
  • Настроен регулярный просмотр динамики. Еженедельная сводка и месячный разбор переработок закреплены за конкретным человеком.
  • Результаты обсуждаются с сотрудниками. Отклонение разбирается разговором и контекстом, а не вынесением оценки по отчёту.
  • Нормы пересматриваются при изменении процесса. Смена технологии или объёма потока — повод проверить нормативы, а не ждать квартала.

Типичные ошибки при расчёте рабочей нагрузки

Большинство провалов в нормировании связано не с формулами, а с исходными допущениями. Их немного, но каждая встречается регулярно и стоит компании денег: либо лишних людей в штате, либо потерянных сотрудников.

  • Считать по табелю. Присутствие на рабочем месте не равно занятости работой. Расчёт по учтённым часам показывает дисциплину, а не нагрузку, и приводит к неверным выводам о численности.
  • Брать норму из справочника без проверки. Отраслевые нормативы рассчитаны на типовой процесс. Если у компании своя специфика, норматив нужно пересчитать на фактические операции.
  • Оценивать людей, а не процесс. Когда высокий коэффициент превращается в критерий премии, данные начинают отражать не работу, а желание сотрудников выглядеть загруженными. Метрика перестаёт быть инструментом управления.
  • Игнорировать работу вне компьютера. Совещания, звонки, поездки к клиенту, работа с бумажными документами не видны в системах учёта. Без этого контекста простой обнаруживается там, где его нет.
  • Оценивать по одному дню. Единичный аврал или тихий день ничего не доказывают. Выводы делаются по повторяемости за неделю и дольше.
  • Считать загруженность эффективностью. Заполненное время и хороший результат — разные вещи. Первое отвечает на вопрос «сколько», второе — «насколько полезно».
  • Вводить нормы без разговора с командой. Люди, не понимающие, как считается нагрузка, воспринимают замер как недоверие. Объяснение методики снимает большую часть сопротивления.

Общий знаменатель у этих ошибок один: расчёт превращается в оценку людей вместо разбора устройства работы. Когда руководитель спрашивает «почему у сотрудника низкий коэффициент», а не «что в процессе съедает время», данные перестают помогать.

Исправляется это методикой: сначала описание операций и замеры, затем норма, затем разговор о результатах. В такой последовательности цифры работают на процесс, а не против команды, а норма становится аргументом в обе стороны — и для пересмотра нагрузки, и для честного ответа сотруднику.

Что в итоге даёт расчёт нагрузки руководителю

Расчёт нагрузки переводит разговор из плоскости ощущений в плоскость цифр. Вместо «кажется, отдел перегружен» появляется коэффициент загрузки по каждому сотруднику, динамика за месяц и понимание, где именно теряется время. Это позволяет принимать решения о численности, распределении задач и изменении процесса на основании данных, а не на основании того, кто громче жалуется.

Второй результат — управляемость. Когда норма загруженности и показатели известны, руководитель видит отклонения раньше, чем они превращаются в увольнения и сорванные сроки. Появляется возможность планировать пики заранее и понимать, за счёт чего отдел выдержит рост объёма: перераспределения, оптимизации операций или найма.

Третий результат — справедливость распределения. Сотрудники обычно точнее руководителя чувствуют, кто работает больше. Когда загрузка измеряется и выравнивается, разговоры о несправедливости уходят, а вместе с ними — часть причин текучести. Именно в этом смысл нормирования: не загрузить всех одинаково, а сделать нагрузку видимой и управляемой.

FAQ

Что такое рабочая нагрузка простыми словами?

Это объём работы, который сотрудник выполняет за период: задачи, операции, обращения, документы. Измеряется в единицах конкретной роли — обращениях в час, документах в день, закрытых этапах. Оптимальной считается нагрузка, при которой человек успевает всё качественно и в срок без постоянных переработок.

Чем загруженность отличается от напряжённости труда?

Загруженность показывает, сколько времени занято работой. Напряжённость — индивидуальная реакция человека на эту работу: сколько усилий и концентрации она у него требует. Одинаковая нагрузка у двух сотрудников может давать разную напряжённость, поэтому норму нужно проверять на практике.

Какой коэффициент загрузки считать нормальным?

Ориентир — 0,8–0,9. При таких значениях остаётся резерв на непредвиденные задачи и обучение. Ниже 0,7 обычно говорит о недогрузке или ошибке в учёте, выше единицы — о переработках. Коридор заметно различается по ролям: у диспетчера аварийной службы и у аналитика он свой, поэтому границы проверяют на практике, а не переносят из общего ориентира.

Можно ли рассчитать нагрузку без хронометража?

Можно, но с меньшей точностью. Для этого подойдут данные систем учёта рабочего времени, самофотография и опрос. Хронометраж нужен, когда предстоит установить норматив на единицу работы: без замеров норма будет выведена из предположений.

Почему недогрузка так же опасна, как перегруз?

Сотрудник с малым объёмом работы теряет квалификацию и интерес, а отдел при этом не использует свою пропускную способность. Заявки стоят в очереди, хотя свободные люди есть. Оба состояния снижают отдачу и повышают текучесть, поэтому контролировать нужно обе границы нагрузки.

Что делать, если по данным системы у сотрудника много простоев?

Сначала выяснить причину. Отсутствие цифровой активности может означать совещание, звонок, работу с документами или поездку, а не отсутствие работы. Отклонение разбирают в контексте дня и задач, а уже потом делают управленческий вывод.

29 октября | 15:00
ВЕБИНАР ОТ ТОТАЛЬНОГО КОНТРОЛЯ К ЭКОЛОГИЧНОЙ СИСТЕМЕ САМООРГАНИЗАЦИИ КОМАНДЫ
Расскажем о том, как экологично внедрить систему мониторинга и извлечь из этого пользу не только руководителям, но и сотрудникам.
Вас ждут взрывные идеи и ценные подарки, регистрируйтесь!
Оцените, насколько полезной была статья
Попробовать бесплатно ИНСАЙДЕР
Протестируйте систему мониторинга за 14 дней с поддержкой нашего специалиста и узнайте, чем заняты ваши сотрудники на самом деле.
Оставить комментарий
Отзывы об ИНСАЙДЕР
Видео о системе ИНСАЙДЕР
